1、单项选择题
1、当巷道接近老窑发生突水时,能判断其另有水源联系的依据是。
A.瞬时有很多水涌入巷道
B.涌人的水中有明显的硫酸根离子
C.后期涌水趋于稳定且不容易疏干
D.设施浸泡后出现明显锈迹


2、斜井导人高程,一般使用()办法来完成。
A.三角高程测量
B.水准测量
C.长钢尺导入
D.钢丝导人

3、提升炸药的能量借助率、减小对围岩冲击影响的装药结构是()
A.连续装药、耦合装药、正向爆破、孔口填塞煤粉
B.间隔装药、不耦合装药、反向爆破、孔口填塞炮泥
C.连续装药、耦合装药、反向爆破、孔口填塞炮泥
D.间隔装药、不耦合装药、正向爆破、孔口填塞水炮泥


4、 单层排架结构工业厂房中,属非承重构件的是。
A.吊车梁
B.屋架
C.山墙
D.屋面板


5、 某厂区多层办公楼,砌体工程量非常大,施工时砌块的运输策略宜使用。
A.轻型塔式起重机运输
B.带起重臂的龙门架运输
C.砌块车水平运输,龙门架垂直运输
D.砌块车水平运输,轻型塔式起重机垂直运输


6、 轻型井点降水系统的井点管下端应配有。
A.总管
B.弯联管
C.滤管
D.喷水管


7、 立井井筒施工穿过煤层进行爆破时,需要使用煤矿安全炸药和总延期时间低于()的延期电雷管。
A.50ms
B.100ms
C.130ms
D.200ms


8、 关于立井井筒施工预注浆治水技术的说法,错误的是。
A.地面预注浆适用于距地表较浅的第四系含水层
B.地面预注浆的钻孔可以布置在井筒掘进直径范围以内
C.含水层较厚时,一个含水层也可分段注浆
D.含水层埋藏较深,且预测井筒涌水量28m3/h时应采取工作面预注浆手段


9、 对于设计高度为8m、宽7.5m、长20m,且围岩较为破碎的硐室,最不适合使用的施工办法是()。
A.全断面施工法
B.正台阶施工法
C.倒台阶施工法
D.导硐施工法


10、 一般情况下,应由施工单位完成的现场筹备工作内容是。
A.设置永久性经纬坐标桩和水准基桩
B.“四通一平”工作
C.确定拟建建筑物地方
D.必要的补充勘探工作
11、矿业工程的项目建议书应在()后提出。
A.可行性研究
B.拟定项目基本建设计划
C.编制设计文件
D.资源勘探


12、 工序水平控制的循环程序是()。
A.计划、检查、实行、处置
B.检查、处置、实行、验收
C.计划、实行、检查、处置
D.检查、实行、处置、验收


13、 关于巷道施工设施的用法,适当的是()。
A.凿岩台车钻眼与铲斗侧卸式装岩机装矸平行作业
B.使用气腿式凿岩机钻眼时,适合炮眼深度为4.0m
C.由锚杆钻机完成顶、帮、底角锚杆眼施工
D.耙斗式装岩机装矸,矿车运输矸石


14、 不可以作为矿业工程项目工程量变更条件的是()。
A.单位工程技术特点的局部修改
B.硐室施工中因地质变化导致重大冒顶
C.连续三天大雨影响材料进场
D.因暴雨导致4h停电


15、 下列成本和损失,不能进行施工索赔的是()。
A.地质条件变化导致的损失
B.指令性赶工增加的投入
C.因增设手段巷道增加的井巷工程成本
D.不可抗力导致的施工机械损失


16、 关于井下和井口房电焊工作的防火安全规定,错误的是()。
A.每次电焊都应由矿井负责人批准
B.电焊前应付焊接地址的可燃性支护设施进行喷水浇湿
C.井筒内焊接时其下方应有不燃性设施同意火星
D.焊接工作结束后应第三用水喷洒工作地址


17、 依据《矿山安全法》,矿业工程项目的安全设施竣工验收,应由()。
A.施工单位会同设计、监理单位一同进行
B.管理矿山企业的主管部门主持,并须有劳动行政主管部门参加
C.矿山企业组织有关单位进行
D.政府劳动行政主管部门组织有关单位进行


18、 对于有自然发火、瓦斯突出、瓦斯煤尘爆炸危险的矿井,下井职员需要()。
A.佩带保险带
B.携带自救器
C.戴防尘口罩
D.配置灭火器


19、 井下巷道掘进施工发现有出水预兆时,需要()。
A.设置防水闸门
B.注浆加固
C.探水前进
D.安设排水设施


20、 关于巷道安全施工的说法,正确的是()。
A.放炮前需加固挨近掘进工作面5m长度内的支架
B.揭露煤层时,应常常检查工作面瓦斯
C.在松软煤层中掘进巷道,需要使用冻结加固手段
D.平巷修理时,应禁止汽车运行
2、多项选择题
21、在巷道支护施工中,有益于准时、充分发挥支护能力的手段有()。
A.支架设置棚问拉杆
B.保证锚杆预紧力
C.支架用背板背实
D.使用砂浆锚杆
E.拱碹壁后充填密实


22、 关于爆破作业中对杂散电流及其避免的认识,正确的有()。
A.杂散电流就是电网以外的电流
B.架线式轨道运输的机车牵引网要做好预防漏电工作
C.雷管接入起爆电源前其脚线不可以扭接短路
D.必要时可在爆区采取局部或全部停电的办法
E.在有条件的状况下宜使用非电起爆系统


23、 浇筑混凝土需要间歇时,间歇最长期与()有关。
A.水泥品种
B.混凝土初凝时间
C.混凝土搅拌时间
D.振捣方法
E.外部凝结条件


24、 适合于使用爆扩混凝土灌注桩的土层土质有()。
A.淤泥质土
B.软黏土
C.填土
D.湿陷性黄土
E.砂土


25、 立井施工中,常见的炸药有()。
A.抗水岩石硝铵炸药
B.水胶炸药
C.粉状铵油炸药
D.硝化甘油炸药
E.铵锑炸药


26、在巷道施工中,常见的通风方法有()。
A.自然风压通风
B.压人式通风
C.混合式通风
D.水力引射器通风
E.抽出式通风

27、 喷射混凝土强度测试的常用办法有()。
A.喷大板预留试样法
B.现场搅拌预留试样法
C.现场取芯法
D.回弹测试法
E.拔出试验法


28、 关于矿业工程合同变更的说法,正确的是()。
A.当合同一方觉得条件不适合时,可以进行合同变更
B.合同变更的内容不可以违法
C.合同变更的内容不可以违反原合同
D.合同变更成立并不完全取消原来的债权、债务关系
E.合同变更需要在合同履行开始前进行


29、 关于矿山立井井筒施工使用吊桶提高的说法,正确的有()。
A.提高钢丝绳应有足够的安全系数
B.吊桶与井壁之间应有足够的安全间隙
C.吊桶与钢丝绳罐道之间应有靠谱连接装置
D.提高绞车应使用防爆控制装置
E.吊桶提高物料时禁止乘人


30、 矿业工程注册建造师执业工程范围包含()。
A.矿山井巷工程
B.钢结构井架安装工程
C.矿山供电工程
D.隧道工程
E.爆破工程

3、案例剖析题
31、背景资料
某施工单位A中标了一矿区机修厂工程。与建设单位签订的施工合同规定:工程使用固定总价合同,合同总价为1250万元,总工期为8个月,按月结算工程款;工程预付款为合同总价的l0%,在工程最后两个月平均扣回;建设单位从第一个月起从每月工程进度款中扣除l0%作为保修金,保修金为合同总价的5%。
施工单位A依据建设单位提供的地质勘查资料,拟定了基坑支护策略,并报监理单位审察通过。经建设单位赞同,施工单位A将厂房的基坑开挖工程分包给了专业的土方施工单位8。分包合同约定:土方工程量估计为l2万m3,单价为6元/m3;实质工程量超越估计工程量10%时调整单价,单价调整为5.5元/m3;最后按实质工程量结算。 基坑开挖过程中,监理工程师发现基坑侧壁出现裂缝,公告施工单位A停止施工,将职员撤离。但项目经理考虑到工期紧张,未公告8单位。结果3个小时后,基坑侧壁忽然坍塌,3名施工职员受重伤,部分机械损毁。事后统计事故经济损失为6万元,影响工期lod。事故调查表明因地质勘查数据不准确,导致了支护策略不当。重新确定支护策略后,工程继续施工。土方工程最后工程量为16万m3。
经施工单位A的努力,工程按期完工。施工期间各月完成的产值如下表所示:

问题:
1.工程预付款可用于什么项目的开支?
2.依据各月完成的产值,分别计算4月份、9月份、十月份施工单位A可获得的工程款。
3.不考虑工程索赔,土方工程的最后工程款是多少?
4.该基坑工程事故应由哪个负责?
5.施工单位B应向哪个索赔?说明理由。

32、背景资料
某施工单位承担一煤矿的立井井筒施工,该井筒净直径5.5 m,井深386 in,井筒检查孔所提供的地质和水文资料比较简单,预测井筒涌水量不大于5m3/h。
该施工单位依据井筒的特征进行施工组织设计,使用立井机械化作业线配套施工策略,主提为JKZ2.8/15.5型提高机配4m3吊桶,副提为JK2.5/20型提高机配3m3吊桶,井架为V型凿井井架,使用FJD一9型伞钻打眼,2台HZ-4型中心回转抓岩机出矸,段高3.6m金属伸缩式模板砌壁。
在井筒施工至井深293.6 m时,井壁总漏水量为1.2 m3/h,工作面继续下一循环作业,爆破通风后下井检查发现工作面出水,实测涌水量为15 m3/h。施工单位准时报告监理和业主,并提出使用工作面打止浆垫进行注浆的施工策略。业主觉得涌水量不大,坚持需要强行通过。于是,施工单位使用导管把明显出水点的涌水导出,然后进行混凝土的浇筑;同时,为防止水泥浆流失降低了对混凝土的振捣。最后,施工单位所施工的296.1~315.2m井段共计6模井壁较正常作业时间多增加工期13d,各种人工及机械成本额外增加86.5万元,且井壁局部出现蜂窝麻面现象。
井筒掘砌至马头门附近时,井底信号工因病请假,班长临时指定一名工人担任信号工。在一次吊桶下放通过吊盘时,信号工未准时发送停止信号,吊桶未减速直接下放冲撞抓斗,使抓斗坠落导致井底作业职员l人死亡、l人重伤的安全事故。
问题:
1.施工单位使用的立井井筒施工机械化作业线配套策略存在什么不妥之处?
2.井筒井壁出现蜂窝麻面水平问题的重要原因是什么?
3.因井筒涌水量忽然增大,致使的工期延长及成本增加应由哪个来承担?说明理由:
4.井筒施工发生抓斗坠落是由什么违章行为导致的?
5.抓斗坠落事件是哪一级安全事故?

33、
背景资料

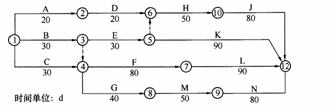

某施工单位承担了一矿井井底车场的施工,该井底车场为容易见到的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工互联网计划如下图所示。所有些施工工序时间都已不可以再缩短。


工程施工中发生了以下事件:
事件1、巷道交岔点D施工时,因为开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术手段,确保了工程水平和安全,但施工进度慢,延误工期lOd。
事件2、主井绕道工程E施工中发现围岩的稳定性非常差,与地质资料提供的条件不符,施工单位采取了加大支护的手段来保证工程水平,但延误工期20d,增加施工本钱20万元。
事件3、水仓人口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20d,并影响了其后续工程内水仓M和外水仓N的正常施工。
问题:
1.指出施工单位所编制的互联网计划所有重点线路,并计算工期。
2.分不要说明所发生的事件对项目总工期的影响。
3.针对所发生的事件,分不要说明施工单位可获得多少工期和成本补偿?
4.为使G工程的延误不影响工期,施工单位应怎么样调整进度计划?

34、
背景资料
某施工单位承包一矿井工程,其中运输大巷2000m。建设单位提供的地质和水文资料表明,该大巷大多数为中等稳定岩层,是Ⅲ类围岩,巷道顶板以上、底板以下10m范围内无含水层。巷道要穿越一断层,落差30m,断层附近围岩比较容易冒落,是V类围岩。设计该大巷使用锚喷支护,穿越断层地段锚杆间排距缩小为600mm。施工计划月成巷200m。
在运输大巷施工到断层附近时,巷道围岩出现渗水,在掘进开挖半小时后不断发生破碎围岩冒落。施工单位准时提出了巷道穿越断层的手段和支护策略,经过监理和设计单位赞同后,推行了该策略,最后巷道安全通过了断层,验收合格。但半年后该运输大巷穿越断层段的两帮出现了变形,喷射混凝土有少量开裂,经检查没有明显水平问题。施工单位根据建设单位的需要进行了修复。
针对上述事件,施工单位准时提出了索赔。问题:
1.建设单位提供的地质和水文资料及巷道设计有什么问题?施工单位应怎么样准时解决资料筹备方面的问题?
2.针对运输大巷穿越断层的状况,施工单位应提出什么合理技术手段?
3.一般情况下,何时进行该段巷道的中间验收?这种验收是什么性质的验收?请说明该段巷道验收时应检查和检验的主要内容。
4.施工单位可否对巷道修复工作进行索赔?说明理由。


上一篇:
下一篇:

中国建设信息网是目前国内线上教育服务平台之一,一直以教育产品品质、用户体验为使命,不断创新技术并应用于教学,打造独家精品课程内容,倾力打造易用、实用型学习平台,传递知识与梦想。

Copyright(c)2018-2025 中国建设信息网(https://www.fbgzau.com/)All Rights Reserverd 蜀ICP备18127099号 增值电信业务经营许可证:川B2-20190782

中国建设信息网(https://www.fbgzau.com/) 版权所有
增值电信业务经营许可证:川B2-20190782
